På den här sidan kommer vi informera om ledningsarbete på Kvarnholmsvägen 80-92 som kommer pågå under maj till augusti 2025.
Kvarnholmsvägen 80-92
Ledningsarbeten på Kvarnholmsvägen – maj till augusti 2025
Under sommaren 2025 kommer KUAB att utföra ledningsarbeten samt förbereda för en framtida snabbladdningsstation för elbilar längs Kvarnholmsvägen – en satsning som vi hoppas ska komma många boende till nytta.
Vi är medvetna om att detta kommer att innebära vissa störningar i trafiken och påverka boendemiljön tillfälligt. Huvuddelen av arbetet kommer att ske under skolans sommarlov, för att inte störa skolans verksamhet.
Träden är tillfälligt borttagna och kommer att återplanteras vid återställandet.
Tidsperiod: maj – augusti 2025

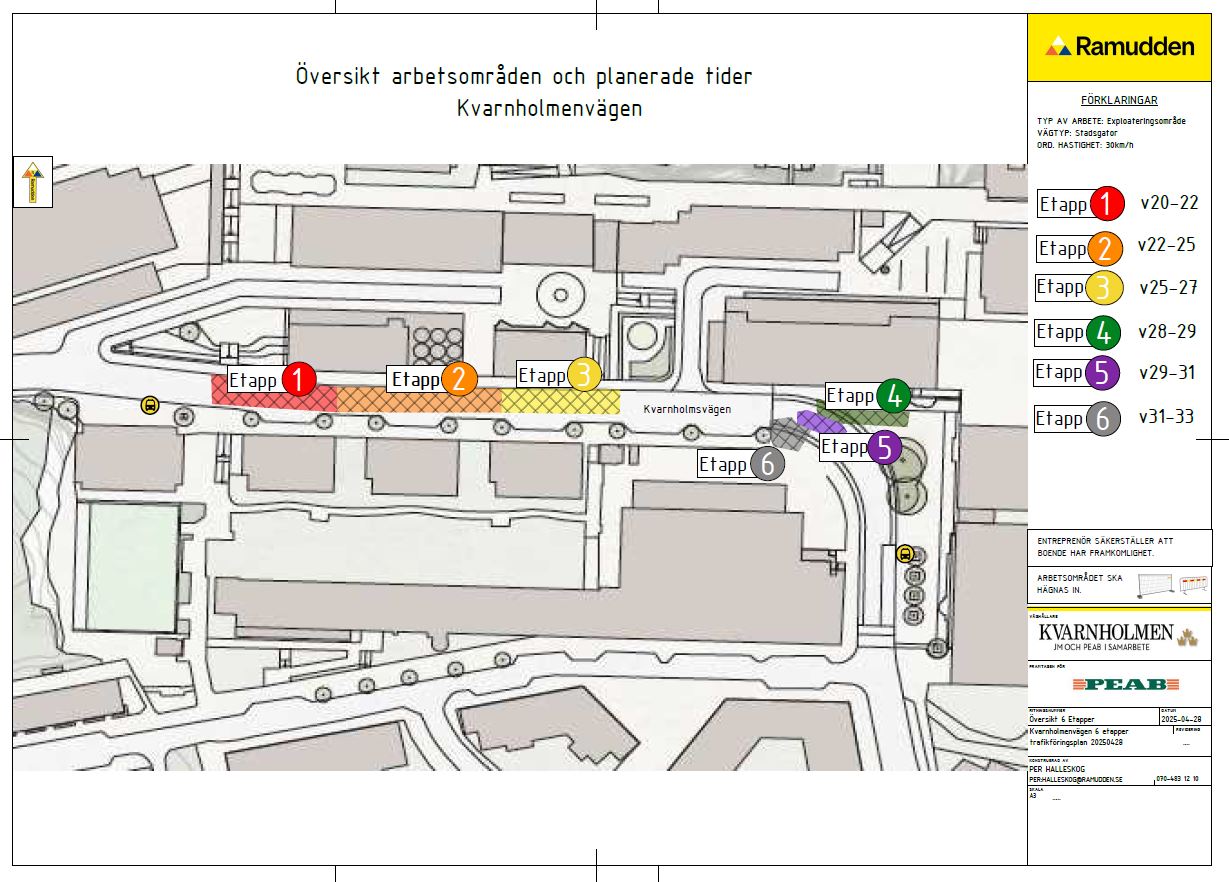

Var: Kvarnholmsvägen, i etapper från Kvarnholmstorget ned till Munspelet, se plan nedan.
Påverkan: Begränsad framkomlighet, vissa perioder med avstängda vägavsnitt. In- och utfarter till fastigheter, garage och närcentrum kommer att hållas öppna under hela arbetets gång.
En detaljerad tidplan kommer att uppdateras löpande på denna sida.
Vi uppmanar alla boende, besökare och leverantörer att följa skyltning på plats och iakta försiktighet vid förbipassage för att skydda vår personal på plats.
Tack för ert tålamod och förståelse!
Kontakt:
Kvarnholmen Utveckling AB
E-post: info@kvarnholmen.com

Kvarnholmsvägen etapp 4

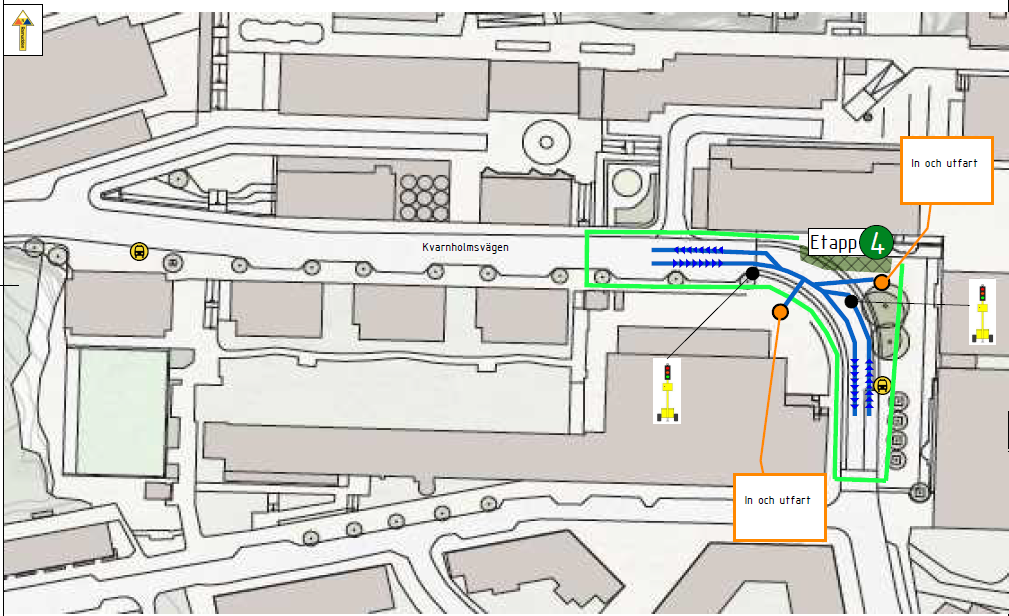

Under vecka 27 påbörjas den 4e etappen utav arbetet med ledningsarbete enligt TA-plan nedan. Trafiken kommer fortsatt att regleras med trafikljus. In och utfart från Kvarnholmens centrum och till Ebba Braheskolan kommer fortfarande att kunna ske.

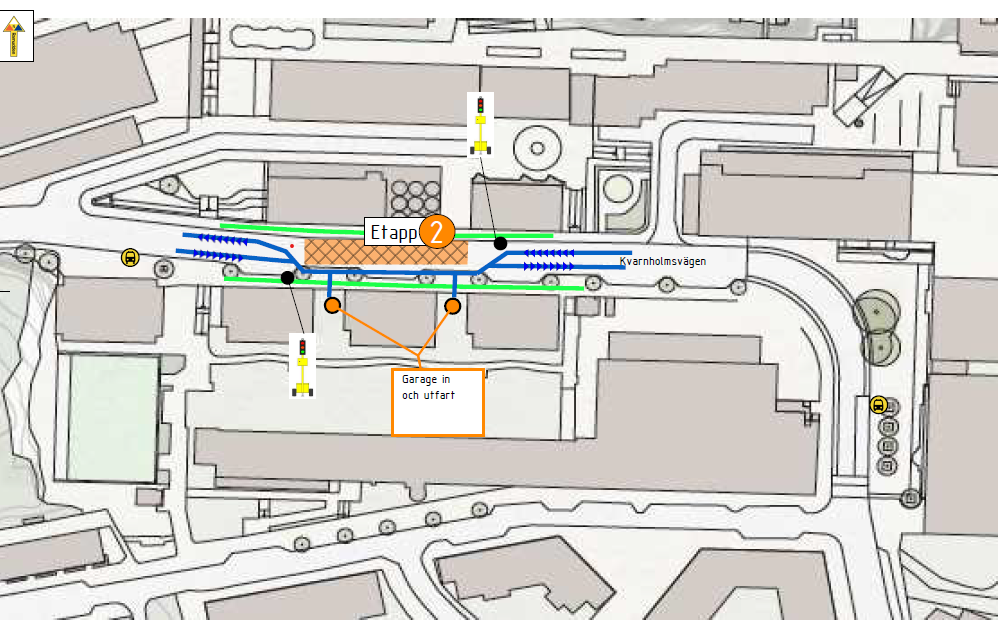

Kvarnholmsvägen etapp 3

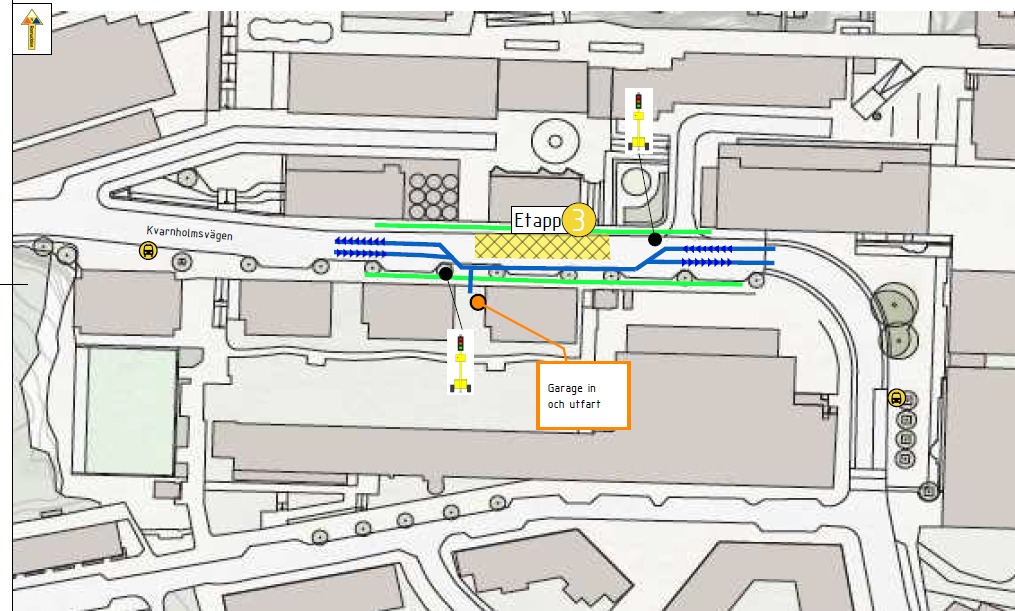

Måndagen den 16 juni inleds tredje etappen av arbetet med ledningsarbete enligt TA-plan nedan. Trafiken kommer fortsatt att regleras med trafikljus och garageinfarter hålls tillgängliga.
